Was ist ein Meilenstein im Projekt? Leitfaden, Beispiele und Anleitung
10 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
Zeiterfassung
Schaffen Sie die perfekte Datengrundlage für eine makellose Rechnungsstellung und umfassende Geschäftseinblicke mit einfacher Zeiterfassung.
Projektmanagement
Werden Sie Weltmeister im Projektmanagement. Halten Sie Ihre Projekte auf Kurs - und profitabel.
Ressourcenplanung
Sie können Projekte effizient mit Personal besetzen und Ihr Unternehmen sicher und planbar führen.
Einblicke und Berichte
Machen Sie sich schlau - und treffen Sie schneller kluge Entscheidungen, um langfristiges Wachstum zu erzielen.
Rechnungsstellung und Finanzen
Stellen Sie Rechnungen - schnell und präzise - und behalten Sie dabei den Überblick über die Projektfinanzen.
Personal- und Lohnverwaltung
Geben Sie den Buchhaltern und der Personalabteilung ein intelligentes Werkzeug, um die lästige Verwaltung zu eliminieren.
Finanzsysteme
TimeLog bietet Standardintegrationen für alle Ihre bevorzugten Finanzsysteme. Sparen Sie Zeit und reduzieren Sie manuelle Aufgaben.
Abrechnungssysteme
TimeLog bietet Standardintegrationen für mehrere Gehaltsabrechnungslösungen. Sie erhalten eine einfache Gehaltsverwaltung und müssen die Gehaltsinformationen nur einmal eingeben.
Add Ons
Erfassen Sie die Zeit automatisch über Outlook, nutzen Sie Gamification oder finden Sie ein anderes perfektes Add on.
Multiple Legal Entities (MLE)
Schaffen Sie Synergien zwischen Ihren Abteilungen und über Grenzen und Büros hinweg mit dem Modul Multiple Legal Entities von TimeLog.
Business Intelligence
Nutzen Sie die Erkenntnisse, die Sie von TimeLog erhalten, in vollem Umfang. Unser System ist bereit für die Integration mit mehreren BI-Lösungen.
Partner-integrationen
TimeLog PSA ist ein Teil eines großen Ökosystems. Verschaffen Sie sich einen Überblick über alle Partnerintegrationen in der TimeLog-Familie.
Wirtschaftsabteilung
Sparen Sie 1-2 Tage pro Monat bei Ihrer Rechnungsstellung.
Projektteam
>Von der Planung bis zur Durchführung und Auswertung. Starke Werkzeuge für jeden Projektleiter.
Führungsteam
Schaffen Sie eine leistungsorientierte Kultur mit starken Berichtsfunktionen.
Größere Unternehmen
Verbesserung der Abläufe und der Leistung in verschiedenen Unternehmen, Ländern und Abteilungen.
NROs und gemeinnützige Organisationen
Vereinfachen Sie Ihre internen Prozesse, verringern Sie Ihren Verwaltungsaufwand und sorgen Sie für die richtige Dokumentation - zu einem günstigen Preis.
Blog
Lassen Sie sich von Artikeln, Leitfäden, Analysen und Tools im Blog inspirieren, um ein noch besseres Unternehmen zu führen.
Ressourcen, Podcasts und Online Seminare
Erhalten Sie Zugang zu Vorlagen, Podcasts, Leitfäden und Webinaren, die Sie unterstützen und inspirieren.
Help Center
Suchen Sie Hilfsmaterial und Benutzerhandbücher für das TimeLog-System? Suchen Sie nicht weiter. Hier finden Sie die Hilfe, die Sie brauchen.
Eine einzige Quelle der Wahrheit
Erfahren Sie, wie Unternehmen über Grenzen, Abteilungen und Währungen hinweg eine einzige Wahrheitsquelle erhalten.
Bessere Integrationen & API
Entdecken Sie die Vorteile, die Kunden aus der Nutzung unserer Integrationen und API ziehen.
Starten Sie mit der Ressourcenplanung
Entdecken Sie, wie andere Unternehmen ihre Ressourcen gründlich erfassen und ihre Fähigkeit zur Vorhersage künftiger Trends verbessern.
Verbesserte Projektfinanzen
Verschiedene Zahlungsstrukturen, detaillierte Projektprojektionen, Prognosen und Bewertungen.
Schnellere Rechnungsstellung
Erfahren Sie, wie andere Unternehmen den Zeitaufwand für die Rechnungsstellung um 75 % reduziert haben.
Erhalten Sie Einblicke in TimeLog und wie wir Ihnen helfen können, Ihr Unternehmen zu entwickeln und auszubauen.
Mitarbeiter
Sehen Sie, wer jeden Tag kommt, um Ihnen die beste PSA-Lösung zu liefern.
Karriere
Wie ist es, bei TimeLog zu arbeiten? Stellen wir neue Mitarbeiter ein? Die Antwort finden Sie hier.
Erstklassiger Service
Online-Hilfe-Center, maßgeschneidertes Onboarding und Unterstützung von Anfang an.
TimeLog und Nachhaltigkeit
Wir arbeiten daran, positive Auswirkungen auf den Planeten, die Menschen und die Unternehmen zu gewährleisten.
DSGVO und IT-Sicherheit
Erfahren Sie mehr darüber, wie wir für den Schutz Ihrer Daten sorgen und maximale Sicherheit bieten.
12 minute gelesen
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
Ein Projekt ohne Projektplan durchzuführen, ist ein bisschen wie bei Nacht ohne eingeschaltete Scheinwerfer Auto zu fahren.
Es tauchen unerwartete Dinge auf und es besteht die Gefahr, dass Sie die Orientierung verlieren. Im schlimmsten Fall kommen Sie komplett vom Weg ab.
Tatsächlich laufen ganze 35 % aller Projekte völlig aus dem Ruder und das Budget geht verloren.
Mit anderen Worten: Als Projektleiter kommen Sie für ein effektives Projektmanagement nicht um einen guten Projektplan herum.
Zum Glück ist es gar nicht so schwer, einen guten Projektplan zu erstellen, mit dem Sie jederzeit den Überblick behalten.
Wenn Sie sich durch den Leitfaden gearbeitet haben, können Sie einen effektiven Projektplan erstellen, der Sie bei Ihren Projektzielen unterstützt.
Doch zunächst werden wir erläutern, was ein Projektplan eigentlich ist.
Wie der Name schon sagt, ist ein Projektplan ein Plan, der dokumentiert, wie genau Sie zum Ziel Ihres Projekts kommen.
Er ist das zentrale Dokument, an dem Sie als kompetenter Projektleiter kontinuierlich arbeiten, um:
Sie müssen den Projektplan als Ihr zentrales Werkzeug betrachten, das Ihnen und Ihrem Team den Überblick verschafft und in regelmäßigen Abständen aktualisiert werden muss, um relevant zu bleiben.
In der Vergangenheit war Excel ein bevorzugtes (wenn auch umständliches) Werkzeug zur Erstellung und Aktualisierung des Projektplans. Heutzutage verwenden die meisten Projektleiter jedoch ein dediziertes Projektmanagement-Tool für die Projektplanung.
Ein gutes Tool bietet Ihnen auch die Möglichkeit, Projektplanvorlagen zu erstellen, damit Sie nicht bei jedem Projekt bei Null anfangen müssen.
Eine Projektplanvorlage ist ein vordefinierter Plan, der darauf basiert, wie Sie in Ihrem Unternehmen mit Projekten arbeiten.
Im Internet finden Sie mehrere kostenlose Vorlagen für Projektpläne für Excel oder Power Point.
Diese haben jedoch bestimmte Einschränkungen, beispielsweise in Bezug darauf, wie lang und komplex Ihre Projekte sein können, und es ist etwas umständlich, sie auf dem neuesten Stand zu halten.
Um als Projektleiter Erfolg zu haben, ist es unerlässlich, den Planungsprozess so einfach und effizient wie möglich zu gestalten. Genau hier kommen die Projektplanvorlagen ins Spiel.
Mit einem guten Projektmanagement-Tool können Sie einen Katalog mit Projektplanvorlagen erstellen, damit Sie neue Projekte effektiv planen und starten können. Das ist besonders schlau, wenn Sie viele Projekte durchführen, die dieselben Phasen durchlaufen müssen, oder wenn Sie einige Standardprojekttypen haben, die Sie verkaufen.
Eine gute Projektplanvorlage sollte Folgendes enthalten:
Um als Projektleiter Erfolg zu haben, ist es unerlässlich, den Planungsprozess so einfach und effizient wie möglich zu gestalten. Genau hier kommen die Projektplanvorlagen ins Spiel.
Als Projektleiter ist der Projektplan im Grunde Ihr eigenes Arbeitsdokument für die Planung.
Da der Plan jedoch meistens den Projektbeteiligten und dem Projektteam zur Verfügung stehen sollte, empfiehlt es sich, einige Standardelemente aufzunehmen, die im Projektmanagement üblich sind.
Auch für Sie selbst als Projektleiter ist es sinnvoll, diese grundlegenden Dinge zu planen und zu dokumentieren. Daher sollte der Projektplan eine Reihe von Elementen enthalten.
Obwohl der Projektplan ein wichtiges Werkzeug für Sie als Projektleiter ist, müssen Sie ihn mit anderen Werkzeugen für eine gute Projektplanung und -ausführung ergänzen.
Bevor Sie den fertigen Projektplan erstellen, müssen Sie einen Projektumfang festlegen, damit Sie genau wissen, was das Ziel des Projekts ist, welche Elemente im Projekt enthalten ist und welche nicht.
Ein ordnungsgemäß abgesteckter Projektumfang schützt Sie vor einer schleichenden Umfangsausweitung, dem sogenannten Scope Creep. Der Projektumfang trägt dazu bei, dass Ihr Projektplan nicht mit Aktivitäten überfüllt wird, die eigentlich gar nicht in der ursprünglichen Vereinbarung enthalten sind.
Ein kompetenter Projektleiter weiß, wie wichtig es ist, sein Projekt einzugrenzen, um im Rahmen des festgelegten Budgets und fristgerecht zu liefern.
Gleichzeitig mit der Erstellung Ihres Projektplans ist es sinnvoll, von Beginn Ihres Projekts an eine RACI-Matrix zu erstellen.

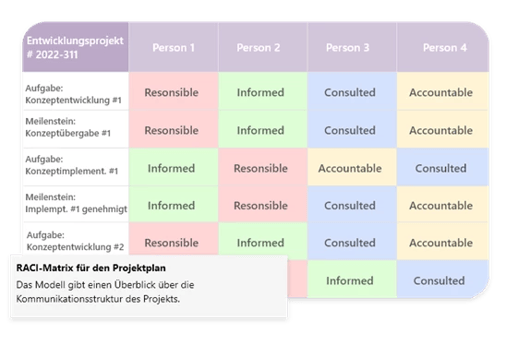

Mit dem RACI-Modell können Sie klarstellen, wer für die verschiedenen Aufgaben und Meilensteine verantwortlich ist. Und wer mit wem kommunizieren soll, wenn sich Lieferungen und Aufgaben ändern.
Und ebenso ist es schlau, dass Sie genau wissen, wen Sie konsultieren und informieren müssen, wenn Sie eine Entscheidung treffen oder eine Änderung vornehmen, die sich auf andere Lieferungen bzw. Termine auswirkt.
Es ist wichtig, dass Sie Umfang, Plan und RACI-Matrix des Projekts dokumentieren und kontinuierlich aktualisieren.
Während immer mehr Projekte sehr gut laufen, gibt es auch sehr viele Projekte, die nicht erfolgreich zum Ziel kommen:
Gescheiterte Projekte sind eine teure Angelegenheit für Ihr Unternehmen, und deshalb ist es wichtig, dass Sie Ihren Projekten die besten Voraussetzungen geben, um erfolgreich zu sein.
Ein dokumentierter Projektplan ist (zusammen mit dem Projektumfang) Ihr Arbeitsinstrument, um das Projekt auf Kurs zu halten. Er gibt Ihnen einen strukturierten Überblick über Aufgaben, Termine und Fortschritte und ermöglicht es Ihnen, zu reagieren, wenn die Realität nicht mit dem Plan übereinstimmt.
Gleichzeitig ist er ein gutes Werkzeug, um Arbeitsaufgaben zu delegieren und den Projektbeteiligten den Fortschritt zu kommunizieren.
Pläne bilden das Rückgrat des Management-Informationssystems, das jedes Projekt braucht. Es ist wichtig, dass die Pläne jederzeit mit dem Business Case übereinstimmen. Ein Plan bedarf der Genehmigung und verbindlicher Stellungnahmen der relevanten Ebenen der Projektorganisation.
Auch bei sehr kleinen Projekten macht ein Projektplan Sinn. Denken Sie nur daran, es nicht komplizierter zu machen, als es für das aktuelle Projekt sein muss.
Wenn Sie als Projektleiter in der obersten Liga spielen wollen, ist es wichtig, dass Sie flexibel sind und Standardmodelle und -vorgehensweisen an die aktuellen Erfordernisse des Projekts anpassen.
Wenn Sie Ihren ersten Projektplan erstellen, sollten Sie dies parallel zur Ausarbeitung Ihres Projektumfangs tun.
Tatsächlich ist es oft am sinnvollsten, die verschiedenen Planungsschritte iterativ zu erarbeiten. Das bedeutet, dass Sie zwischen den verschiedenen Schritten ein wenig hin und her wechseln müssen und die einzelnen Schritte möglicherweise nicht unbedingt „abschließen“ können, bis Sie auch einige der anderen bearbeitet haben.
Dies ist ein natürlicher Teil der Planung – wenn Sie erst einmal angefangen haben, wird das auch Sinn ergeben.
Es gibt jedoch Dinge im Projektumfang, die Sie fertiggestellt haben sollten, bevor Sie mit dem Plan selbst beginnen:
Bevor Sie den Projektplan erstellen, ist es wichtig, dass Sie einen Überblick über die Meilensteine haben, denn ein guter Projektplan basiert auf den Lieferungen (bzw. Produkten) des Projekts – und nicht nur auf der Arbeit, die erledigt werden muss.
Dies bedeutet, dass Ihr Plan auf der Grundlage der Lieferungen erstellt wird, die in den einzelnen Phasen des Projekts geliefert werden sollen.
Sobald diese Dinge unter Dach und Fach sind, können Sie mit der Erstellung Ihres Projektplans beginnen.
Nachdem Sie den Projektumfang ausgearbeitet haben (oder sich gründlich in einen bestehenden Projektumfang eingearbeitet haben), sind Sie bereits auf dem besten Weg, sich als kompetenter Projektleiter im Projekt zu etablieren.
Und schon können Sie die erste grobe Skizze für Ihren Projektplan anfertigen.
In diesem Schritt platzieren Sie Ihre Lieferungen in einem Zeitplan und definieren grob, welche Arbeiten durchgeführt werden müssen, um die verschiedenen Lieferungen abschließen zu können.

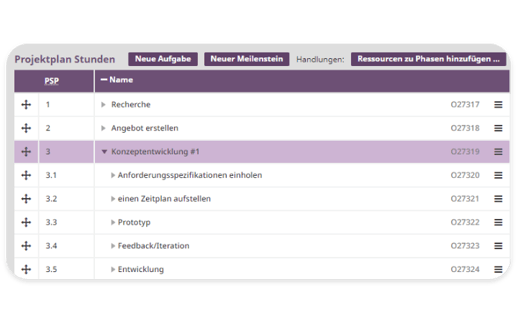

Das nennen wir einen Projektstrukturplan (PSP).
Ein Beispiel hierfür könnte folgendermaßen aussehen:
Grob gesagt sollte Ihnen der anfängliche Plan einen Überblick geben über folgende Elemente:
Sie können diesen Teil des Projektplans wahrscheinlich selbst mit Hilfe Ihres Kunden oder Ihrer Lenkungsgruppe erstellen, die die allgemeinen Richtlinien für das Projekt festlegt.
Im nächsten Schritt binden Sie Ihr Projektteam in die tiefergehende Planung ein.
Die Lenkungsgruppe besteht aus den Entscheidungsträgern Ihres Projekts. Die grundlegende Rolle der Gruppe besteht darin, alle wichtigen Entscheidungen zu treffen und sicherzustellen, dass das Projekt wie vereinbart durchgeführt wird.
Als Projektleiter können Sie sich von der Lenkungsgruppe leiten lassen und sind ihr gegenüber gleichzeitig verantwortlich.
Die Lenkungsgruppe muss sich aus den verschiedenen Projektbeteiligten und entscheidenden Kompetenzträgern im Projekt zusammensetzen. Als Minimum müssen der Kunde und der Projektträger in der Gruppe vertreten sein.
Während der Projektablaufplan in Schritt Nr. 1 größtenteils (wenn auch etwas grob) darauf basiert, wann die verschiedenen Lieferungen fertig sein sollen, hilft Ihnen Schritt Nr. 2 dabei, den Überblick darüber zu behalten, wann die Lieferungen abgeschlossen werden können.
Dies ist natürlich etwas beschönigt. Und hoffentlich haben Sie bereits mehrere Personen aus dem Projektteam eingebunden, um grobe Schätzungen für den Umfang abzugeben. Denken Sie jedoch daran, dass die Projektplanung ein iterativer Prozess ist, bei dem Sie ständig planen, Schätzungen einholen, anpassen usw.
In Schritt 2 müssen Sie alle Lieferanten der einzelnen Projektlieferungen einberufen – das können Mitglieder des Projektteams oder externe Lieferanten sein.
Die Übung besteht darin, sie dazu zu bringen, möglichst genaue Schätzungen abzugeben:
Als kompetenter Projektleiter müssen Sie des Teufels Advokat spielen, wenn Sie um Begründungen für die Schätzungen bitten.
Das Projektteam ist oft übereifrig, weshalb die anfänglichen Schätzungen möglicherweise zu optimistisch sind. Fragen Sie also gründlich nach und prüfen Sie, ob Sie Schwächen in den Schätzungen erkennen können. Oft treten bei diesem Prozess Engpässe und Hindernisse auf, die Sie als Projektleiter kennen müssen.
Sie können die Schätzung als Verhandlung betrachten, bei der Sie sich schließlich der realistischsten Schätzung nähern.
Schritt Nr. 3 – Verschaffen Sie sich einen Überblick, wann Projektmitarbeiter verfügbar sind
Eines der wohl größten Hindernisse ist oft der Zugang zu kritischen Ressourcen.
Oft übersehen Projektleiter diesen Aspekt der Projektplanung und konzentrieren sich hauptsächlich darauf, die Dauer der Arbeit einzuschätzen. Weniger Augenmerk legen sie darauf, wer verfügbar ist, um diese Arbeit gemäß Projektablaufplan durchzuführen.
Daher müssen Sie als Projektleiter Folgendes ausarbeiten:
Ein Werkzeug wie ein Ressourcenplaner kann dabei enorm hilfreich sein. Es kann in der Tat eine Herausforderung darstellen, sich anhand von Kalendern und E-Mails einen Überblick über die Verfügbarkeit der Mitarbeitenden zu verschaffen.
Sobald Sie den Überblick über die Ressourcen haben, haben Sie die Elemente zusammen, die Sie für Ihren detaillierten Projektplan benötigen.
Lesen Sie auch: Ressourcenmanagement [4 Dinge, die Sie zuerst erledigen müssen]
Jetzt geht es darum, die Puzzleteile zusammenzufügen.
An dieser Stelle empfiehlt sich ein gutes Projektmanagement-Tool, das Sie verwenden können. Als Projektleiter sind Sie nur so kompetent wie die Tools, die Sie verwenden. Das gilt vor allem bei komplexeren Projekten.

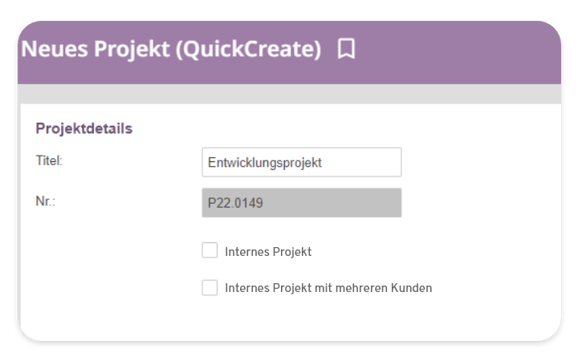

Hier erhalten Sie ein konkretes Beispiel, wie Sie einen vollständigen, detaillierten Projektplan mit Meilensteinen, Ressourcen, Budget und Projektablaufplan erstellen können
Wenn Ihr Unternehmen einen Standard-Aufgabenplan hat oder fertige Projektvorlagen in TimeLog gespeichert hat, haben Sie den Projektplan jetzt fast fertig.

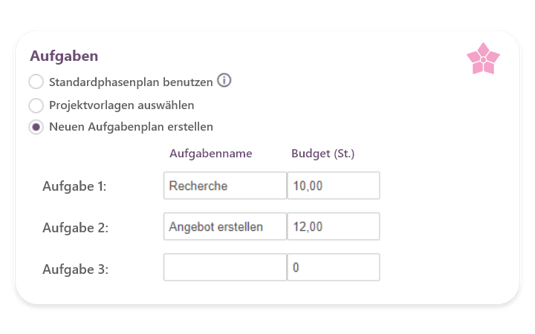

Sie können die Aufgaben auch von Grund auf neu erstellen. In diesem Schritt können Sie einfach die übergeordneten Aufgaben (Phasen) erstellen. Später können Sie Unteraufgaben erstellen.
Fügen Sie die Schätzungen, die Sie in Schritt Nr. 3 ermittelt haben, zu jeder Aufgabe hinzu.

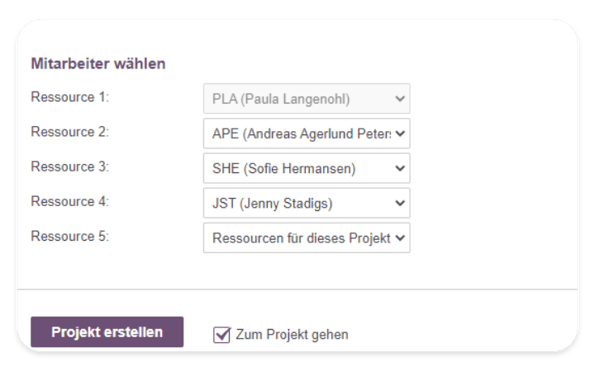

Sie können beliebig viele Personen hinzufügen. Später können Sie den Projektmitarbeitern die einzelnen Aufgaben zuweisen.
Im Projektplan von TimeLog haben Sie nun einen Überblick über die von Ihnen erstellten Hauptaufgaben. Sie können den primären Aufgaben/Phasen weitere hinzufügen und Unteraufgaben hinzufügen.

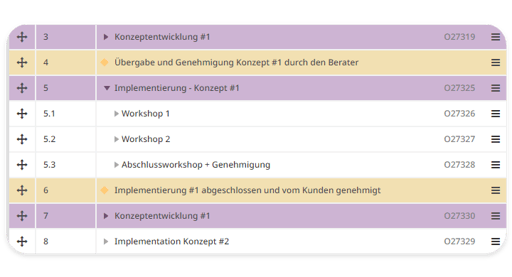

Meilensteine sind wichtig, um die wesentlichen Lieferungen Ihres Projekts im Auge zu behalten.
Fügen Sie sie als Richtschnur für die Arbeit in Ihrem Projekt hinzu. Sie können auch Verantwortliche für Meilensteine hinzufügen. Die verantwortliche Person sieht ihre Meilensteine auf der Startseite von TimeLog, wenn die Frist näher rückt.
Sobald Sie alle Phasen, Aufgaben und Meilensteine im Projektplan haben, ist es an der Zeit, einen Projektablaufplan zu erstellen und Budgets festzulegen.
Im Verlauf Ihres Projekts, wenn Ihr Projektteam die Zeiterfassung im Projekt vornimmt, hält Timelog Sie über den Fortschritt auf dem Laufenden und darüber, ob Sie Liefertermine einhalten.

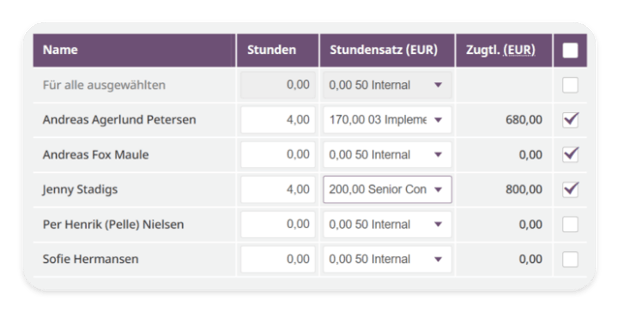

Abschließend weisen Sie den einzelnen Aufgaben Mitarbeiter aus Ihrem Projektteam zu.
Wenn Sie den Mitarbeitern Stundensätze zuteilen, können Sie später im Projekt problemlos Rechnungen stellen und nachverfolgen, wie viel Umsatz Sie mit dem Projekt erzielt haben.
Jetzt haben Sie das Erstellen von Projektplänen so gut wie gemeistert.
An diesem Punkt haben Sie alle relevanten Informationen gesammelt, Ihren Projektplan mit Phasen, Meilensteinen, Projektablaufplan, Budget erstellt und den Mitarbeitern Aufgaben zugewiesen.
Jetzt ist es an der Zeit, Ihre Arbeit validieren und genehmigen zu lassen. Beraten Sie sich zunächst mit Ihrem Projektteam.
Bevor Sie Ihren Plan dem Kunden oder der Lenkungsgruppe des Projekts vorstellen, ist es eine gute Idee, ihn gemeinsam mit Ihrem Projektteam zu überprüfen.
Möglicherweise sind Anpassungen erforderlich, die zu diesem Zeitpunkt noch problemlos vorgenommen werden können und die leichter zu erkennen sind, wenn Sie den Projektplan in seiner Gesamtheit betrachten.
Stellen Sie sicher, dass Sie die Bestätigung für die Richtigkeit des Inhalts des Projektplans erhalten. Unter anderem:
Das muss nicht lange dauern. Aber es ist wichtig, dass Sie hierzu die Bestätigung Ihres Projektteams einholen, bevor Sie zur Lenkungsgruppe oder zum Kunden gehen.
Die endgültige Genehmigung des Projektplans muss von den anderen Projektbeteiligten erteilt werden.
Vor Einberufung des Auftraggebers und der Lenkungsgruppe empfiehlt es sich, die Meilensteine und den Umfang des Projektplans in einer kurzen Übersicht zusammenzufassen. Diese Projektbeteiligten benötigen meist keinen detaillierten Plan bis auf die Aufgabenebene.
Fügen Sie jedoch alle Beschreibungen Ihrer Vorgehensweise, Annahmen und Fristen bei, die Sie für relevant halten, damit Ihr Projektplan sowohl ehrgeizig als auch realistisch erscheint.
Beschreibungen können Folgendes beinhalten:
Sinnvoll ist es, wenn Sie Elemente im Projektplan hervorheben, die eine Intervention des Kunden oder der Lenkungsgruppe erfordern. Hierzu gehört unter anderem die Genehmigung von Lieferungen.
Gleichzeitig ist es wichtig, dass Sie die Risiken und möglichen Engpässe des Projektplans aufzeigen, damit es später im Projekt nicht zu Überraschungen kommt.
Wenn Ihr Projektplan fertiggestellt und genehmigt worden ist, haben Sie die besten Voraussetzungen, um das Projekt im Rahmen des Projektdreiecks (Umfang, Budget und Zeit) durchführen zu können.
Sie haben einen Überblick über die Aufgaben, und wenn Ihr Projektteam die Zeiterfassung für seine Arbeit (sowohl fakturierbar als auch nicht fakturierbar Zeit) vornimmt, können Sie den Fortschritt des Projekts leicht verfolgen.

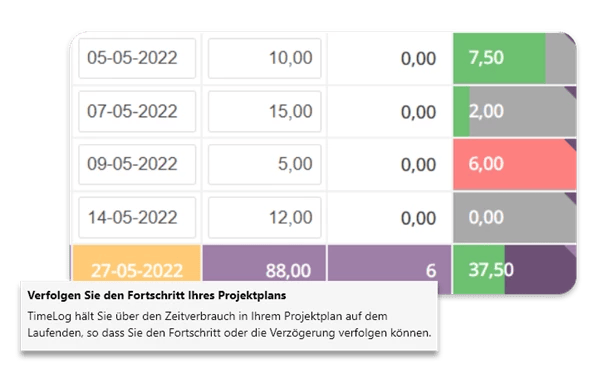

Wenn Ihre Mitarbeiter die Zeiterfassung ordnungsgemäß durchführen, können Sie auch sehen, wo genau das Projekt ins Schlingern gekommen ist, wenn Sie plötzlich in Verzug geraten.
Dann können Sie Korrekturmaßnahmen einleiten, Ihren Projektplan anpassen und alle Beteiligten auf dem Laufenden halten.
Die Fähigkeit, Projektpläne kontinuierlich zu korrigieren und Korrekturmaßnahmen zu ergreifen, macht Sie zu einem Projektleiter der Extraklasse.
TimeLog bietet Ihnen alle Tools, die Sie benötigen, um Ihr Projekt innerhalb des Umfangs, des Budgets und der Frist zum Ziel zu führen.
Egal, ob Sie ein kleines Projektteam sind oder komplexe Projekte in einer größeren Gruppe durchführen – TimeLog ist Ihr Projektmanagement-Tool der Wahl.
In TimeLog können Sie außerdem Projektberichte abrufen, sodass die Berichterstattung an das Managementteam zum Kinderspiel wird und Sie Ihre Projekte umgehend fakturieren können, ohne mühselig Rechnungen aus Tabellenkalkulationen und verschiedenen Systemen zusammensetzen zu müssen.
Optimal gerüstet für die Durchführung Ihrer Projekte - Probieren Sie TimeLog hier gleich völlig kostenlos aus.
Ein Projektplan ist ein Dokument, das dem Projektleiter einen Überblick über alle Phasen, Aufgaben und Meilensteine in einem Projekt gibt. Darüber hinaus hilft der Projektplan dabei, Fristen, Zeitplan, Zuteilungen und Budget im Auge zu behalten.
Ein Projektplan muss immer auf dem neuesten Stand gehalten werden, damit er immer aktuell ist. Der Projektplan muss auch den Projektbeteiligten zur Verfügung stehen, damit sie den Fortschritt nachverfolgen können.
Ein Projektplan muss an die Erfordernisse des konkreten Projekts angepasst werden, kann aber bei großen komplexen Projekten nach Bedarf erweitert werden. Umgekehrt müssen einfache Projekte nicht unbedingt so viele Elemente enthalten. Der Projektplan sollte jedoch einige Standardelemente enthalten:
Wie erstelle ich einen Projektplan?
Es gibt keine 100 % lineare Methode, mit der Sie alle Arten von Projektplänen erstellen können. Der Prozess ist oft sehr iterativ und damit auch sehr individuell in Bezug auf die Erfordernisse des Projekts.
Ein Vorschlag für eine Vorgehensweise wäre, den Projektumfang festzulegen, bevor der Plan erstellt wird. Danach könnte der Ablauf wie folgt aussehen:
Im Internet können Sie zahlreiche Vorlagen für Excel- und Power Point-Projektpläne finden.
Allerdings werden Sie dabei häufig an Grenzen stoßen, weil es schwierig ist, etwas komplexere Projekte in diesen Plänen umzusetzen und der Zeitrahmen möglicherweise zu kurz ist. Darüber hinaus ist die Aktualisierung solcher Pläne kompliziert, sodass Sie viel Zeit für die Administration aufwenden müssen.
In TimeLog können Sie Projektplanvorlagen erstellen, die Sie immer wieder verwenden und genau an Ihr Projekt anpassen können.
Der Projektablaufplan ist die Übersicht, in der Sie sehen, wann die Arbeiten in den verschiedenen Projektphasen und Aufgaben erledigt werden müssen und wann die Liefertermine für wichtige Meilensteine sind.
Der Projektablaufplan muss vom Projektleiter auf dem neuesten Stand gehalten werden und alle Elemente müssen ein Start- und Enddatum aufweisen. Außerdem ist es sinnvoll, kritische Engpässe (kritischer Pfad) zu ermitteln und welche Aufgaben und Phasen mehr zeitlichen Spielraum benötigen.
Was ist ein Gantt-Projektplan?
Ein Gantt-Projektplan (oder ein Gantt-Diagramm) ist ein visuelles Werkzeug, um sich einen Überblick über die Phasen und den Zeitplan des Projekts zu verschaffen und das Projekt basierend auf dieser Übersicht anzupassen.
Die ersten Gantt-Projektpläne gehen auf das Jahr 1896 zurück. Richtig bekannt wurden sie jedoch erst nach 1910, als Henry Gantt sie im Westen populär machte.
Wie sieht ein Beispielprojektplan aus?
Ein Beispiel für einen Projektplan könnte so aussehen:
Jedes Projekt hat unterschiedliche Anforderungen – und viele Projekte werden agiles Projektmanagement anstelle des hier gezeigten Wasserfallmodells verwenden.
Wie sieht ein Projektplanbudget aus?
Ein Projektplanbudget ist die Aufstellung der Ausgaben und Einnahmen, die sich über die gesamte Laufzeit des Projekts erstreckt.
Es ist sinnvoll, die Ausgaben in zwei Dimensionen zu betrachten – Zeit und Kosten:
Darüber hinaus muss das Budget des Projektplans die durch das Projekt generierten Einnahmen enthalten.
Wichtig ist, den Deckungsbeitrag des Projekts (das Verhältnis zwischen Ausgaben und Einnahmen) laufend im Auge zu behalten, damit Sie immer wissen, ob sich Ihr Projekt rentiert.
10 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
9 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
13 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
11 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
5 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
4 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
11 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
13 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
6 Min. Lesezeit
Ein guter Projektplan ist der Schlüssel zum Projekterfolg. Mit diesem Leitfaden sind Sie optimal gerüstet, um einen effektiven Projektplan zu erstellen.
